Điện gió Tài Tâm: Không tháo dỡ đường tạm, không xây cầu mới
Ngày 18.11.2025, UBND tỉnh Quảng Trị, Sở Xây dựng tỉnh Quảng Trị nhận được văn bản số 94/2025/CV-TT “Về việc báo cáo phương án xử lý đường tạm qua cầu La La và giải trình, đề xuất về việc xây cầu mới”.
Báo cáo này cho rằng: Sau khi hoàn thành công tác vận chuyển thiết bị, đoạn đường tạm này đã được bàn giao cho cho Ban Quản lý dự án đầu tư xây dựng các công trình giao thông tỉnh để thực hiện dự án đường biên giới Khe Sanh - Sa Trầm; trong đó có đường tạm qua cầu La La, và đã tận dựng, sử dụng cho bà con Nhân dân đi lại qua tuyến đường để phục vụ sinh hoạt, sản xuất.
![]() |

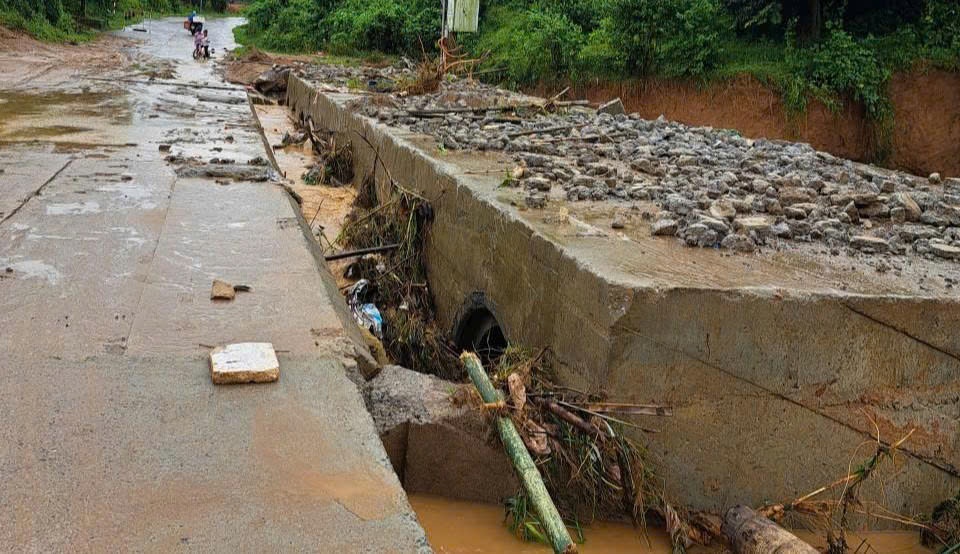

| Cầu tạm là một trong những nguyên nhân gây ngập lụt kéo dài tại ngầm tràn Ván Ri. |
Dự án điện gió Tài Tâm cũng cho rằng hệ thống cống tràn mà họ được phép xây dựng tạm hiện còn phần thân cống dài 20 mét với 9 cửa thoát nước, “hiện nay rất chắc chắn, chịu tải hơn 250 tấn và cũng một phần gánh đỡ áp lực dòng chảy lên cầu tràn La La”.
Nhưng thực tế không phải như vậy. Những trận mưa lớn vào trung tuần tháng 10 vừa rồi cho thấy điều ngược lại. Lãnh đạo xã Khe Sanh có mặt tại hiện trường ngập sâu, chia cắt trên tuyến ĐT.587 đoạn qua xã Khe Sanh, đã nêu rõ nguyên nhân là do ngầm tràn thôn Ván Ri bị ảnh hưởng bởi đường, cầu tạm của Dự án điện gió Tài Tâm nằm ở hạ lưu cao hơn mặt ngầm khoảng 40cm, gây cản trở dòng chảy khi mưa lớn. Các kỹ sư chuyên môn về giao thông của Sở Xây dựng tỉnh Quảng Trị cũng đã xác quyết điều đó.
![]() |

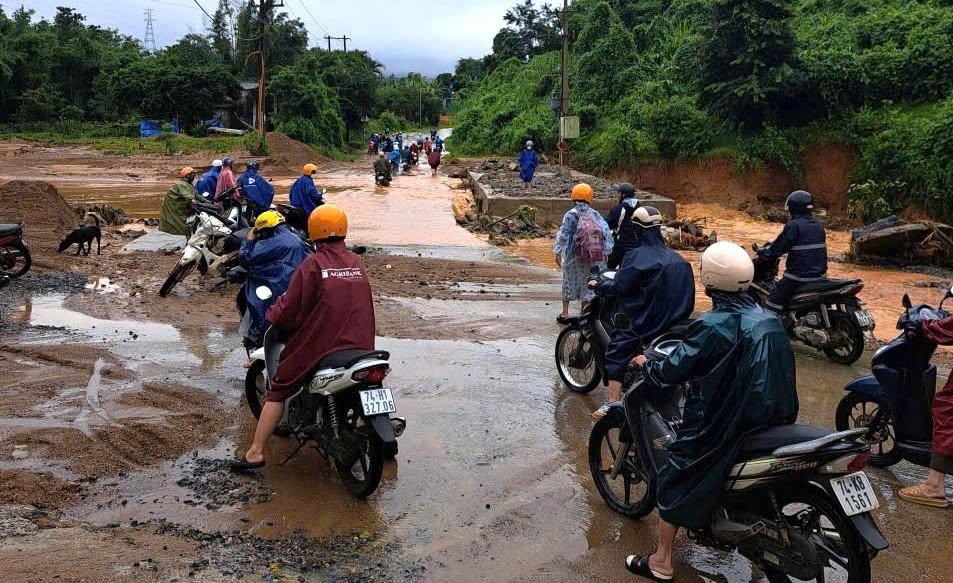

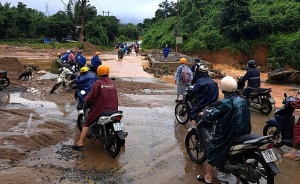

| Ngập lụt ở xã Khe Sanh do đoạn cầu tạm cản trở dòng chảy. |
Và vì vậy, Sở Xây dựng tỉnh Quảng Trị đã phát văn bản yêu cầu Dự án điện gió Tài Tâm phải hoàn thành việc tháo dỡ đường tạm trước ngày 15.11.2025.
Tuy nhiên, cho đến ngày 23.11.2025, UBND xã Khe Sanh cho biết vẫn không có động tĩnh gì và đường tạm do Dự án điện gió Tài Tâm làm, gây ngập lụt cho người dân vẫn còn nguyên.
Văn bản gửi UBND tỉnh Quảng Trị nói trên cũng khẳng định rằng “việc xây cầu mới (tại vị trí được phép làm đường tạm vận chuyển thiết bị) không có trong kế hoạch của công ty”.
UBND tỉnh Quảng Trị: sẽ dừng thủ tục hành chính, kể cả đã cấp
Hai ngày sau khi nhận văn bản của Dự án điện gió Tài Tâm, Sở Xây dựng Quảng Trị đã phát văn bản gửi Công ty TNHH MTV Đầu tư năng lượng Tài Tâm Quảng Trị.
Theo đó, yêu cầu nhà đầu tư nghiêm túc, khẩn trương thực hiện việc tháo dỡ đường tạm tại cầu tràn La La, quá trình triển khai thực hiện không được ảnh hưởng đến kết cấu hạ tầng đường bộ và đảm bảo an toàn giao thông, vệ sinh môi trường.
![]() |

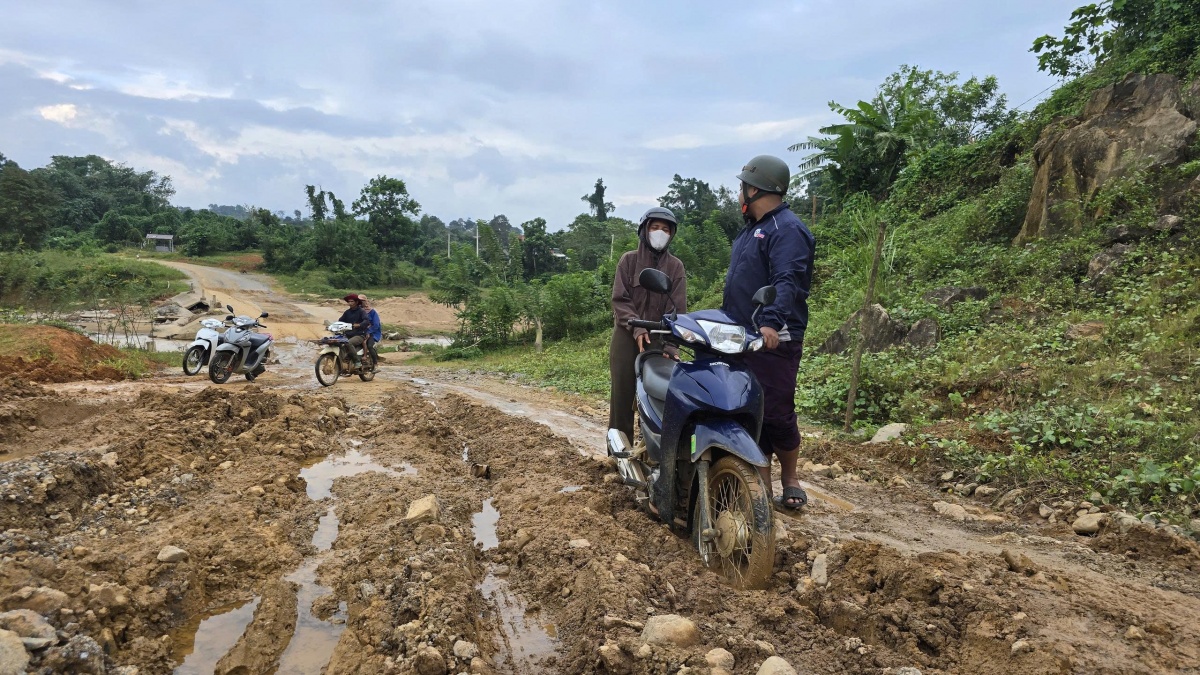

| Đường ĐH.86 là đường dân sinh nay đã bị hư hỏng nặng. |
Về nội dung “việc xây cầu mới không có trong kế hoạch của công ty”, Sở Xây dựng Quảng Trị khẳng định, biên bản buổi làm việc ngày 2.4.2021 có nội dung cam kết: “Sau khi công tác vận chuyển hoàn thành, Công ty Tài Tâm hoàn trả thay thế bằng 01 cầu mới từ nguồn kinh phí của đơn vị”.
Ngoài cam kết nói trên, tháng 8.2022, Dự án điện gió Tài Tâm đã có văn bản đề xuất xây dựng, cải tạo tuyến ĐH.86 ở xã Tân Lập và cam kết góp 9 tỉ đồng.
Từ đề xuất này, tháng 3.2023, Hội đồng Nhân dân tỉnh Quảng Trị đã thông qua Nghị quyết phê duyệt chủ trương đầu tư dự án nâng cấp, mở rộng tuyến đường Tân Liên - Thuận (ĐH.86) dài 3,6km, tổng mức đầu tư 30 tỉ đồng, trong đó ngân sách tỉnh 12 tỉ đồng và 18 tỉ đồng do 2 doanh nghiệp điện gió đóng góp tự nguyện.
![]() |
| Trong khi chủ đầu tư ngồi nhìn quạt xoay và thu lợi nhuận thì người dân dưới cánh quạt đang rất khổ sở vì đường sá, cầu cống hư hỏng. |
Nhưng sau đó, Dự án điện gió Tài Tâm rút lui, không nộp 9 tỉ như đề xuất ban đầu, khiến dự án ngưng trệ. Trong lúc đó, đường ĐH.86 hiện đang hư hỏng nặng, thường xuyên ngập trong bùn đất, lầy lội, người dân địa phương phải gánh hậu quả do xe vận chuyển thiết bị trọng tải nặng làm hư hỏng đường và nền đất cứng...
“Dự án điện gió Tài Tâm đã được các cơ quan chức năng địa phương hỗ trợ, tạo điều kiện thuận lợi trong quá trình triển khai để hoàn thành các thủ tục và đáp ứng tiến độ. Tuy nhiên, Công ty chưa thực hiện nghiêm túc các cam kết trước đây”, Sở Xây dựng Quảng Trị khẳng định.
Sở Xây dựng Quảng Trị đã tiếp tục gia hạn tháo dỡ đường tạm đến trước ngày 30.11.2025, và cảnh báo nếu không hoàn thành sẽ báo cáo UBND tỉnh Quảng Trị không giải quyết bất kỳ thủ tục hành chính nào đối với Tài Tâm liên quan các lĩnh vực thuộc thẩm quyền Sở Xây dựng; thậm chí sẽ tạm dừng các thủ tục hành chính Sở Xây dựng đã cấp trước đây.
| Xem thêm:
|
Tin tức khác
“Thanh lọc” livestream: Thiết lập chuẩn mực mới từ ba phía
Đề xuất miễn bắt buộc ghế trẻ em cho taxi và xe công nghệ
Vụ tranh chấp lao động tại Công ty Trí Hải: Quan điểm khác nhau giữa các cơ quan tố tụng
Doanh nghiệp làm điện gió: Bỏ mặc người dân với đường hư, cầu gây ngập lụt
Cảnh báo từ một vụ tai nạn lao động do cháy nổ
